생산스케줄링시 셋업타입과 셋업시간이 존재합니다. 셋업은 보통 어떤 설비가 앞 품목을 작업하고 다음 작업을 작업할때 필요로 하는 준비시간을 말합니다. VanillaSchedule에서는 셋업시간을 작업간의 모든 준비시간으로  보기때문에 상품의 이동시간등이 필요하다면 시간에 포함시켜 설정해 주시면 됩니다.  모든 기능이 문제가 아니라 운용 가능한 설정에 촛점이 있습니다.

셋업시간이 설정되었다면 또한가지 셋업 유형이 존재합니다.

셋업을 준비하려면 여러가지 유형을 찾을 수 있습니다.

1. 작업직전 30분간 준비해야 하는경우

2. 전일 준비해도 되는 경우

3. 근무시간과 상관없이 설비가 30분 쉬어야 하는경우.

4. 근무 인력의 조작이 필요하여 셋업시간의 시작은 근무시간이어야 하는경우 등.

이러한 셋업유형을 기준으로 셋업시간이 설정되게 됩니다.\

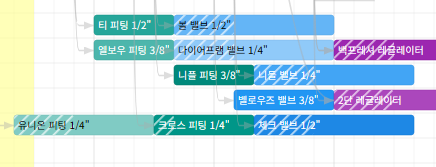

셋업시간 -빗금친 부분

VanillaSchedule은 셋업부분을 빗금으로 표현합니다. 앞작업의 생산품목과의 관계에 따라 스케줄링시 또는 마우스로 드래그 이동시 셋업 시간이 가변으로 설정됩니다.

셋업이 전일 수행되어도 되는 경우

셋업시간이 전일 수행될 경우 위 그림처럼 전일자에 셋업시간이 설정됩니다.  셋업은 공정별-품목별로 설정할 수 있으며  셋업매트릭스 화면을 보며 확인 할 수 있습니다.

셋업 매트릭스
