셋업은 특정 설비의 경우 사전에 준비하기위한 시간이 필요합니다. VanillaSchedule은 셋업설정을 위해 셋업타임그룹관리를 먼저 합니다. 셋업타임그룹은 공정 - 타스크별로 관리합니다.

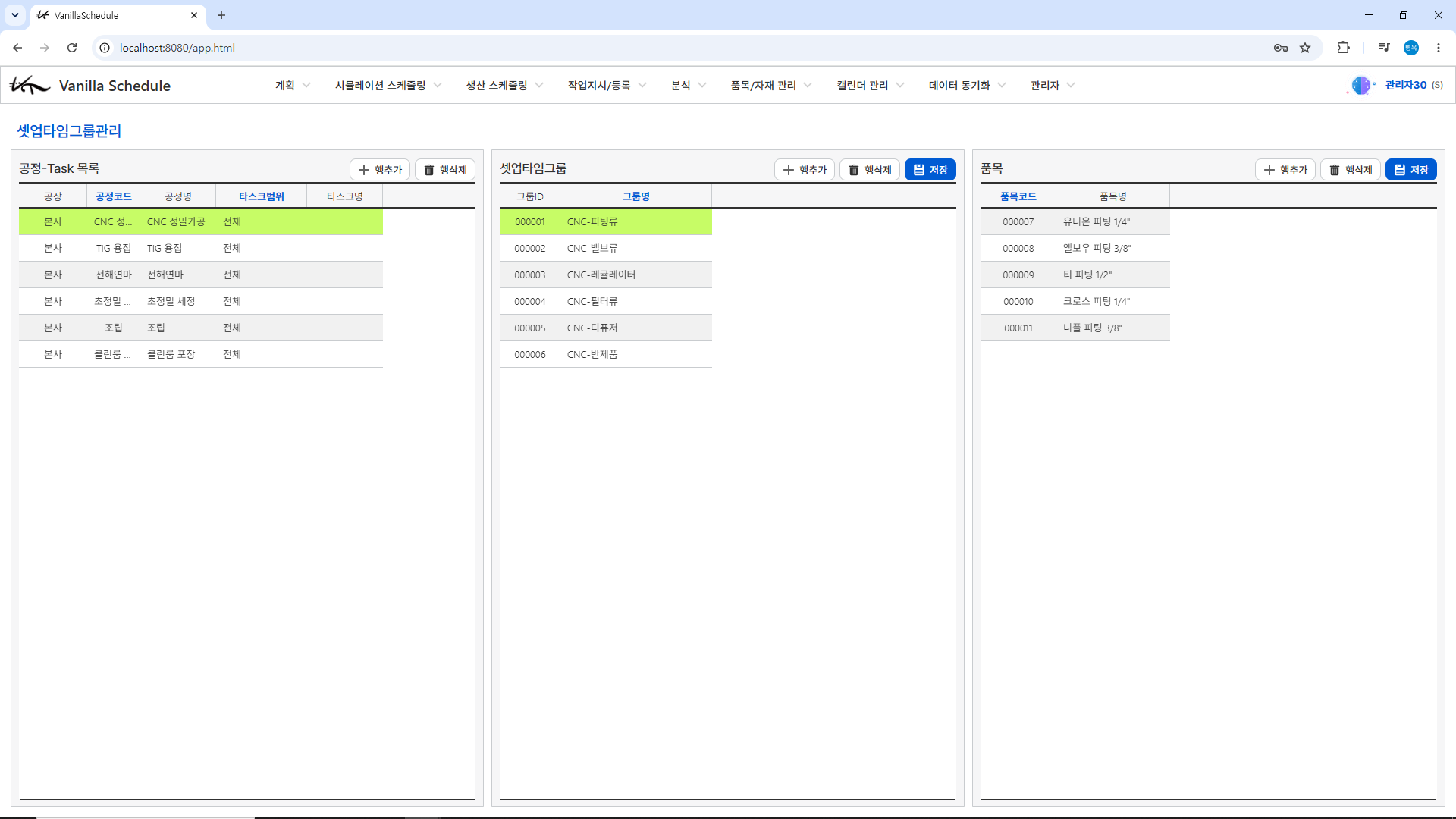

위 화면은 공정별 Task범위를 주고 해당 타스크에 셋업타임 그룹을 만들고 거기에 품목을 설정해 줍니다. 조금 복잡해 보일 수 있지만 만약 새로운 품목이 추가될 경우 간단히 자신이 포함된 셋업타임그룹에 추가함으로서 등록을 쉽게 진행할 수 있습니다. 이렇게 작성된 셋업타임 그룹은 그룹대 그룹별로 셋업타임을 설정할 수 있도록 매트릭스를 제공합니다.

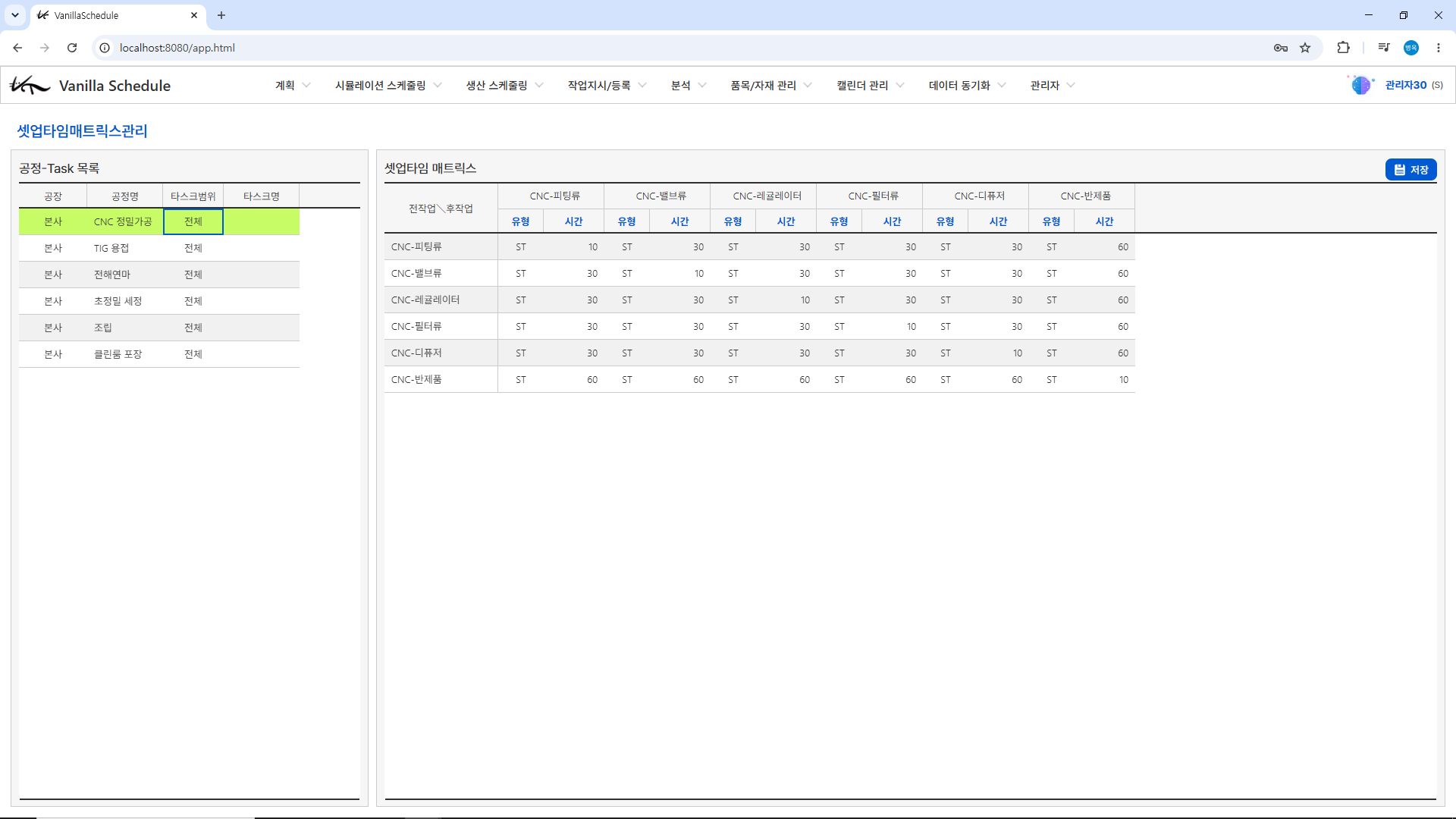

셋업타임 매트릭스에서는 유형과 시간이 존재합니다. 유형은 셋업타임이 작업과 붙어서 연속으로 해야 하는 경우 전일자에 작업해야 하는경우, 전일~익일아침까지 연속으로 설정할 수 있는 경우, 셋업 역시 근무시간에 위치해야 하는 경우 등 여러가지 형태가 존재합니다.
ST: 작업 앞에서 바로 작업해야하며 근무시간에만 할 수 있음. (떨어질 수 없음)
SI: 작업과 동떨어져서 셋업을 수행할 수 있음. 단, 근무시간중에 완료해야 함.
SO: 작업과 동떨어져서 셋업을 수행할 수 있음. 단, 근무시간과 비근무시간을 포함할 수 있으나 근무시간을 기준으로 셋업시간을 체크함 (셋업시간이 비근무시간에 걸쳐서 배치됨)
SH: 셋업시간이 근무시간과 떨어질 수 있으며 비근무시간에도 셋업시간으로 간주함.

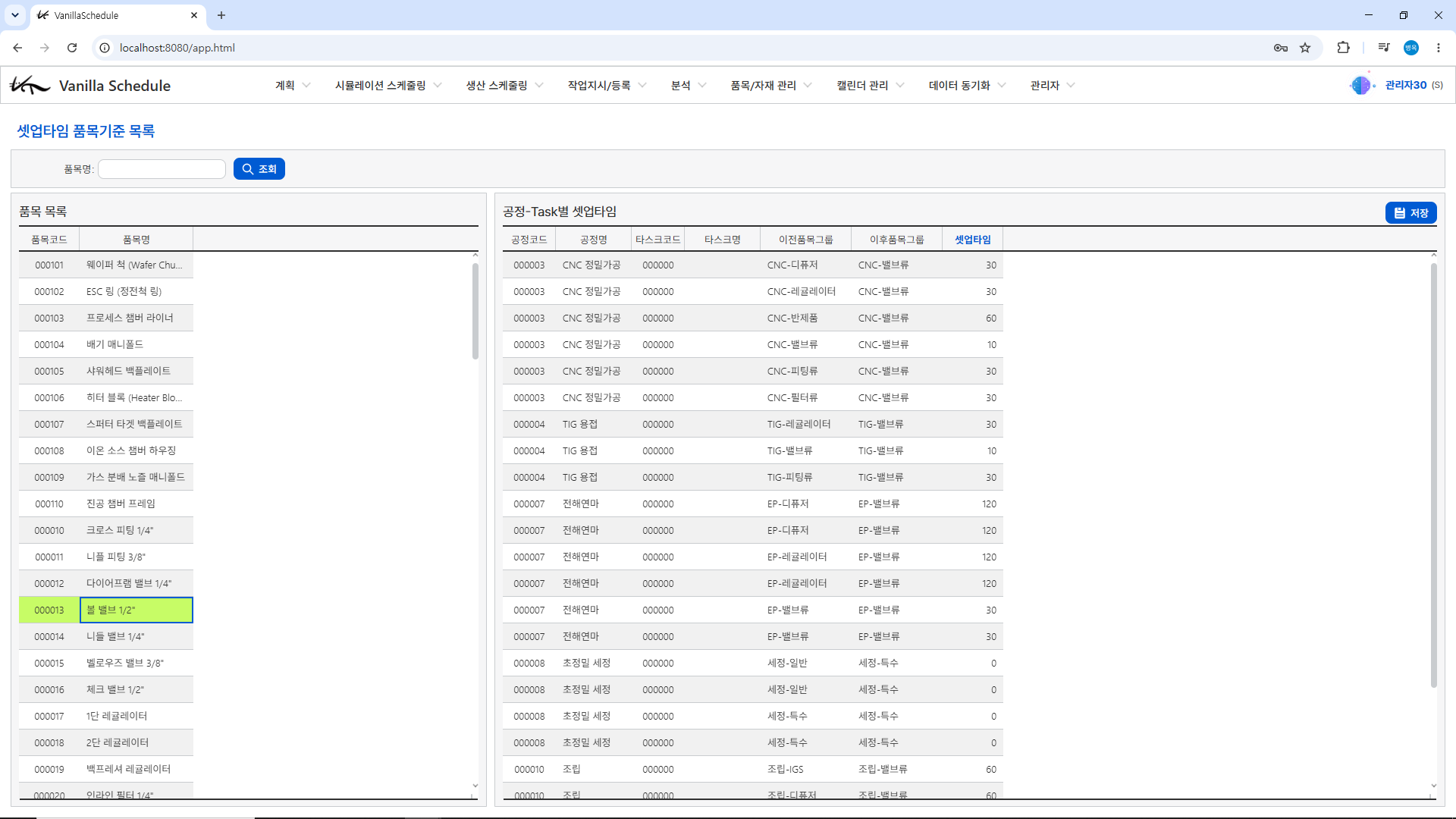

셋업타임을 품목기준으로 비교해 보기 위해 셋업타임 품목기준 목록 화면을 제공합니다.
