금형, 단조 업종 스케줄링

9. [금형업종] 소품종·다변·실시간 재계획

바닐라스케줄 2026. 9. 15. 22:08

금형업 · "매일 변하는" 스케줄이 일상

Section 3 (시타) · Section 7 (품질) · Section 8 (자재) · 모두 · 한 프로젝트 안에서 · 변경이 일상적으로 발생하는 이유. 여기에 · 월 신규 5-20건 등록 · 급한 오더 끼워넣기 · 고객 사양 변경 까지 겹치면 · 금형업 스케줄은 · 매일 다시 짜야 하는 구조.

소품종 다변 · 실체:

  • 품목 종류 · 월 5-20건 신규 등록
  • 수량 · 각 1건 (개별 수주)
  • 일정 변경 · 매일 수십 회
  • 계획 안정도 · 매우 낮음

대량생산 vs 금형업 · 계획 안정도:

축대량생산금형업

신규 등록 월 0-2건 월 5-20건
수량 변경 드묾 잦음
사양 변경 드묾 매우 잦음
납기 변경 종종 잦음
라우터 변경 드묾 매우 잦음
재계획 빈도 주·월 단위 매일
대응 방식 사전 계획 실시간

즉 · 금형업 · "계획을 세우는 시간보다 · 재계획하는 시간이 더 많음" · 실시간 재계획 · 스케줄러의 실질적 주 업무.


변경 유형 · 실무 빈도

금형업 · 매일 발생하는 변경 유형:

변경 유형원인빈도

사양 변경 고객 요구·설계 검토·시타 결과 매우 잦음 (프로젝트당 2-5회)
급한 오더 · 끼워넣기 신규 수주·기존 프로젝트 급행 매우 잦음 (주 2-5회)
납기 변경 고객·시장 상황 잦음
수량 변경 고객 발주 조정 종종
라우터 변경 설계·시타·재작업 (Section 3·7) 잦음
자재 변경 재고·조달 문제 (Section 8) 종종
우선순위 변경 담당자·경영 판단 잦음
자원 변경 설비 고장·정비 종종
외주 지연 벤더 통보 (Section 5) 잦음
품질 이슈 재작업 (Section 7) 잦음

월 총 변경 건수 · 프로젝트 20건 기준 · 200-500회 · 하루 평균 7-20회.

담당자 실무 부담:

  • 매 변경 · 전체 스케줄 재계산 필요
  • 후공정·다른 프로젝트 영향 파악
  • 납기 준수 여부 즉시 판단
  • 대응 방안 시나리오 검토

엑셀 수기 · 이 부담 감당 사실상 불가능 · 20 프로젝트 · 수백 공정 · 매일 재계산 · 담당자 소진.

VanillaSchedule 지원 · 실시간 재스케줄링 · 변경 즉시 반영 · 후공정·다른 프로젝트 자동 재계산 · AI 매니저 자연어 명령 · 5-KPI 시나리오 비교.


급한 오더 끼워넣기 · 대표 시나리오

가장 빈번하고 부담 큰 상황 · 급한 오더 끼워넣기:

실무 흐름:

[상사·고객 요청]
· "이 오더 · 이번 주 안에 완료 필요"
   ↓
[스케줄러 판단]
· 자원 여유 · 파악
· 기존 프로젝트 · 밀리는 정도 파악
· 납기 준수 여부 판단
· 수용 vs 거절 결정
   ↓
[수용 시]
· 급한 오더 · 우선 배치
· 기존 프로젝트 · 자동 재조정
· 밀리는 프로젝트 · 납기 위험 감지
   ↓
[거절 시]
· 대안 제시 · 다음 주 가능
· 원가 프리미엄 · 급행 처리 옵션

실무 어려움:

  • 자원 여유 · 실시간 파악 불가능 (엑셀)
  • 기존 프로젝트 영향 · 수동 계산 부담
  • 판단 근거 · 정량 데이터 부족
  • 상사 답변 · 즉시 필요 (시간 없음)

VanillaSchedule 지원 · AI 매니저 · "이 오더 · 이번 주 안 가능?" 자연어 질문 · 시뮬 자동 실행 · 완료일 즉시 답변 · 시나리오 비교 · 급한 오더 반영 시 · 밀리는 프로젝트·납기 위험 즉시 파악.


실시간 재계획 · 3단계

변경 발생 시 · 실시간 재계획 흐름:

1단계 · 변경 등록

· 담당자 · 변경 사항 · 시스템 입력
· 예: 프로젝트 A · 납기 8월 20일 → 8월 15일
· UI · flashTag 인라인 편집 · 즉시 저장

2단계 · 자동 재계산

· 스케줄러 · 변경 감지 · 자동 재스케줄링
· 대상 프로젝트 · 후공정·다른 프로젝트 · 영향 분석
· 결과 · 즉시 화면 반영

3단계 · 결과 검토·확정

· 담당자 · 재계산 결과 · 검토
· 납기·자원·품질 KPI · 확인
· 문제 있으면 · 대안 시나리오 검토
· 문제 없으면 · 확정·저장

AI 매니저 결합:

· 담당자 · 자연어 명령
   "프로젝트 A · 납기 15일로 바꿔줘"
   ↓
· AI 매니저 · 3단계 자동 실행
   · 변경 등록·재계산·결과 요약
   · "완료. 다른 프로젝트 · 2건 영향.
      B 프로젝트 · 3일 지연. 확인 부탁드립니다."

VanillaSchedule 지원 · flashTag 인라인 편집 · 즉시 저장 · 자동 재스케줄링 · AI 매니저 자연어 명령 · 3단계 자동화 · 담당자 부담 급감.

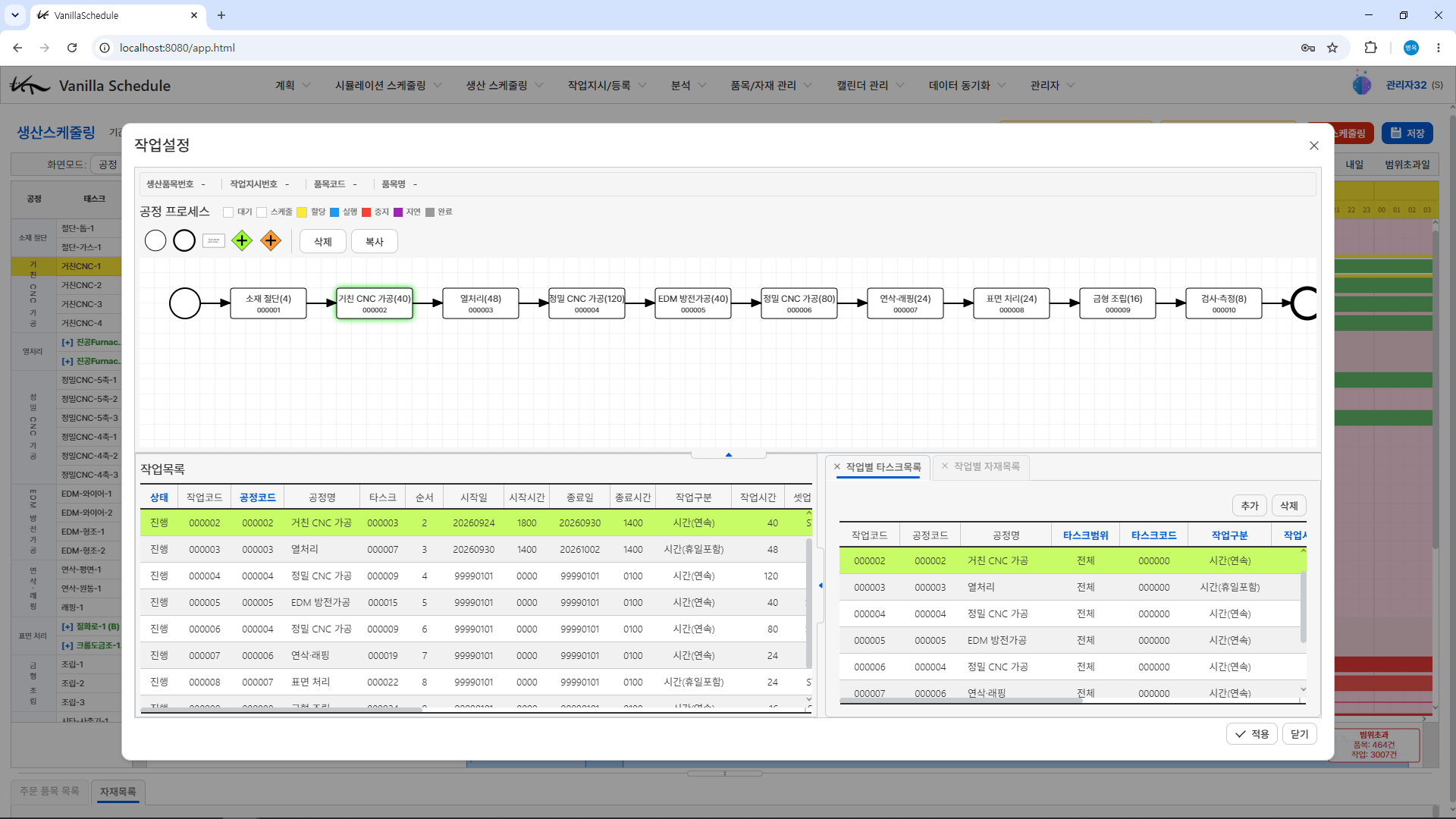

생산스케줄링 간트차트에서 작업 변경



신속한 스케줄링 및 적용



시나리오 병렬 비교 · 판단 근거 제공

변경 대응 · 여러 방향 · 동시 검토 필요:

전형적 시나리오 비교:

[시나리오 A · 급한 오더 우선]
· 급한 오더 · 이번 주 완료
· 기존 프로젝트 B · 1주 지연
· 5-KPI 종합점수 · 75점

[시나리오 B · 기존 프로젝트 우선]
· 기존 프로젝트 · 정상 진행
· 급한 오더 · 다음 주 시작
· 5-KPI 종합점수 · 82점

[시나리오 C · 외주 활용]
· 급한 오더 · 일부 외주 처리
· 기존 프로젝트 · 영향 최소
· 원가 상승 · 20%
· 5-KPI 종합점수 · 78점

담당자 · 3개 시나리오 · 5-KPI 비교 · 데이터 기반 판단.

5-KPI 지표:

  • 납기 준수 (지연 건수)
  • 배치 성공 (범위 초과)
  • 자원 활용
  • 셋업 효율
  • makespan 효율

VanillaSchedule 지원 · ScheduleCompare 화면 · 최대 5개 시나리오 병렬 비교 · 종합 점수 자동 산정 · 레이더 차트 · 원클릭 확정 · 상용 APS 대비 · 차별 UI.


AI 매니저 · 자연어 대응

변경 대응 부담 · AI 매니저 자연어 명령 으로 급감:

대표 자연어 명령·응답:

질의 시나리오:

담당자 · "이 오더 · 다음 주까지 가능?"
   ↓
AI 매니저 · 시뮬 실행 · 답변
   "가능합니다. 목요일 오후 완료 예정.
    자원 여유 있음."

변경 시나리오:

담당자 · "프로젝트 A · 납기 8월 20일 → 15일 변경"
   ↓
AI 매니저 · 재계산·결과 요약
   "변경 반영 완료. 다른 프로젝트 2건 영향.
    프로젝트 B · 3일 지연 · 납기 위험.
    프로젝트 C · 정상 진행. 확인 부탁드립니다."

끼워넣기 시나리오:

담당자 · "긴급 오더 · 이번 주 내 가능?"
   ↓
AI 매니저 · 3개 시나리오 자동 생성
   "3개 대안 검토했습니다. 시나리오 비교 확인 부탁드립니다."
   · 시나리오 A · 급한 오더 우선 (75점)
   · 시나리오 B · 기존 우선 (82점)
   · 시나리오 C · 외주 활용 (78점)

VanillaSchedule 지원 · Claude Haiku 4.5 기반 · 9개 tool 통합 (navigateTo·clickButton·setFieldValue·setGridCell·scrollDiagram 등) · 자연어 이해·실행 자동화 · 담당자 부담 급감 · 실시간 대응.


변경 이력·감사 로그

잦은 변경 · 이력 관리 필수:

관리 이유:

  • 클레임 대응 · "누가·언제·왜 변경?" 근거
  • 원가 산정 · 사양 변경 · 추가 청구 근거
  • 감사·인증 · IATF·ISO 서류
  • 개선 · 변경 패턴 분석 · 프로세스 개선

감사 로그 · 필수 내용:

  • 변경 시각
  • 담당자
  • 변경 전 값
  • 변경 후 값
  • 변경 사유 (필요 시)
  • 변경 유형 (I / U / D)

VanillaSchedule 지원 · vs_audit_log · 모든 변경 · 자동 로그 · 12개월 보관 · plant 무관·감사 격리 · IATF·ISO 감사 대응 즉시.


스케줄러가 처리해야 할 것

소품종·다변·실시간 재계획 · 스케줄러 실시간 다뤄야 할 항목:

  1. 신규 프로젝트 등록 · 월 5-20건 · 개별 관리
  2. 변경 등록·즉시 반영 · 사양·수량·납기·라우터
  3. 급한 오더 대응 · 자원 여유·영향 분석·판단
  4. 자동 재스케줄링 · 변경 즉시 · 후공정 자동 조정
  5. 시나리오 비교 · 대안 검토·5-KPI 비교
  6. AI 매니저 활용 · 자연어 명령·응답
  7. 납기 위험 감지 · 변경 후 · 위험 프로젝트 자동 알림
  8. 변경 이력 관리 · 감사·클레임 대응
  9. 패턴 분석·개선 · 변경 통계·프로세스 개선

담당자 1-2명 · 매일 · 이 9가지 · 수동 관리는 · 사실상 불가능.

VanillaSchedule 지원 · 위 9가지 · 표준 기능:

  • flashTag 인라인 편집 · 변경 즉시 저장
  • 자동 재스케줄링 · 즉시 반영
  • 시나리오 병렬 비교 · 5-KPI · 최대 5개
  • AI 매니저 · 9개 tool · 자연어 명령
  • 감사 로그 12개월 · IATF·ISO 대응
  • 자율 브리핑 · 아침·정오·저녁 · 납기 위험 자동 요약

정리 · 소품종·다변·실시간 재계획의 스케줄링 요구

금형업 소품종·다변 관리 · 스케줄링 요구:

  1. 매일 재계획 · 자동화 · 변경 즉시 반영
  2. 시나리오 병렬 비교 · 데이터 기반 판단
  3. AI 매니저 자연어 · 담당자 부담 급감
  4. 급한 오더 · 영향 분석 · 다른 프로젝트 파악
  5. 변경 이력 · 감사·클레임 대응
  6. 패턴 분석·개선 · 지속 프로세스 향상

대량생산용 · 사전 계획 확정 도구는 이 요구 못 다룸. 엑셀 수기 · 매일 재계획 · 수십 프로젝트 · 담당자 · 사실상 소진. 금형업 특화 스케줄러 는 · 실시간 재스케줄링·시나리오 비교·AI 매니저 지원해야 합니다.

다음 편 예고 · 이 모든 변경·재계획 부담 · 결국 · 담당자 소수 (1-2명) SME 가 감당. Section 10 · 담당자 소수·AI 매니저 · 담당자 부재 대비 · VS 최대 차별점 · SME 특화 전략을 다룹니다.
