금형, 단조 업종 스케줄링

1. [금형업종] 개별 수주 · 단품 생산 (Job Shop · Make-to-Order)

바닐라스케줄 2026. 9. 15. 21:21

1. 개별 수주 · 단품 생산 (Job Shop · Make-to-Order)

정의

개별 수주·단품 생산이란 · 대량 생산이 아닌 · 고객으로부터 개별 주문을 받아 · 특정 물품을 제작하거나 · 제공받은 물품을 가공하여 납품하는 형태입니다. 산업공학에서는 다음 용어로 부릅니다:

  • Job Shop Production · 프로젝트형 개별 생산
  • Make-to-Order (MTO) · 주문 후 생산
  • Engineer-to-Order (ETO) · 주문 후 · 설계부터 시작

금형업은 이 중 · ETO 성격이 강한 대표 업종 입니다.


대량생산과의 근본적 차이

축대량생산 (자동차·전자)개별 수주 (금형업)

생산 방식 표준 제품 · 반복 대량 개별 프로젝트 · 1건씩
생산계획 수요 예측 → S&OP → MPS → MRP 주문 자체가 계획
완제품 재고 창고 보관 · 판매 없음 · 완성 즉시 납품
원자재 재고 표준 자재 대량 보관 프로젝트별 발주
품목 관리 표준 코드 · 종류 적음 매 프로젝트 신규 · 수량 1

재고·품목 관점 · 완제품 재고 없음

금형은 각 고객 요구에 맞춘 개별 제품이므로 · 완제품 창고에 재고를 쌓아두지 않습니다. 완성 즉시 납품. 반제품 (표준 인서트·베이스) 은 소량 유지 가능하나 · 대부분은 프로젝트별 · 필요 시점에 조달합니다. 결과적으로 · 재고 관리의 실체는 WIP (재공품) 관리 · 원자재 발주 관리 두 가지로 집중됩니다.

품목 관리는 대량생산과 정반대 구조입니다:

  • 품목 종류는 많음 · 월 신규 5-20건 등록 (수년 후 수만 개 누적)
  • 각 품목 수량은 1개 (대량생산은 종류 적고 수량 많음)
  • 각 품목마다 · 개별 라우터·자재·견적 필요

즉 · "품목 수는 많은데 · 각 수량은 1개" 라는 특이 구조. 대량생산용 ERP·MES 는 이 구조를 다루기 어렵고 · 매 프로젝트마다 품목·라우터 등록을 해야 하는데 · 절차가 복잡한 시스템에서는 담당자 부담이 폭증합니다.

VanillaSchedule 지원 · 품목·라우터 · 개별 프로젝트별 유연 편집 (BPMN 다이어그램 드래그·드롭) · 신규 품목 등록·라우터 편집 절차 최소화 · AI 매니저 자연어 명령으로 등록 대행 가능.


생산계획 관점 · 주문생산 위주

일반 제조업 스케줄링은 다음 순서를 따릅니다:

수요 예측 → 판매·생산 계획 (S&OP) →
주 생산 계획 (MPS) → 자재 소요 계획 (MRP) →
스케줄링 → 실행

여기서 · S&OP·MPS·MRP 는 · 대량생산·표준 제품 관점에서 만들어진 개념입니다.

금형업의 생산계획 실체:

  • 주문 자체가 계획 · 별도 수요 예측 사실상 불필요
  • S&OP·MPS 비중 낮음 · 주문 접수 후 실행이 핵심
  • MRP · 자재 소요 산정은 필요하나 · 프로젝트별 개별 산정
  • RCCP (개략 능력 계획) · 있으면 좋지만 · SME 규모에서는 실무 부담

즉 · 금형업 SME 는 · 전통적 생산계획 (S&OP·MPS) 보다 · "주문 접수 → 자재 발주 → 스케줄링 → 실행" 4단계에 집중하는 것이 실무적입니다.

VanillaSchedule 지원 · S&OP·MPS·RCCP·ROP 대시보드 · 필요 시 활용 가능하나 · 대부분 금형업에서는 · 주문 접수 → 스케줄링 → 실행 3단계 흐름에 최적화. 계획 계층 · 사용 여부 · 담당자 자율 선택.


빈번한 변경 · 실무 현실

개별 수주 특성상 · 프로젝트 진행 중 다음 변경이 매우 자주 발생합니다:

변경 유형원인빈도

사양 변경 고객 요구·설계 검토 결과 매우 잦음 (금형당 2-5회)
수량 변경 고객 발주 조정 잦음
납기 변경 고객·시장 상황 잦음
라우터 변경 설계 변경·시타 결과·자재 수급 잦음
자재 변경 강재 수급·인서트 변경 종종
우선순위 변경 급한 주문 끼워넣기 잦음

이런 변경이 · 주문 등록 시점 뿐 아니라 · 생산 진행 중에도 수시로 발생합니다. 등록·수정 절차가 복잡하거나 승인 단계가 많은 시스템은 실무 대응 불가능. 엑셀 수기 관리가 오히려 편해 보이는 이유 도 이 때문입니다.

VanillaSchedule 지원 · 주문·품목·자재 · flashTag 인라인 편집 · 즉시 저장 · 변경 이력 감사 로그 12개월 자동 보관 · 분쟁·감사 대응 완비.


스케줄러가 처리해야 할 것

이런 특성 때문에 · 금형업 생산스케줄러는 다음을 실시간으로 다뤄야 합니다:

  1. 주문 접수·등록 · 고객 문의부터 확정까지 일련 관리
  2. 견적 지원 · 개략 일정·자재 산정 · 계약 전 예상 리드타임 답변
  3. 품목·라우터 · 개별 프로젝트별 확정 · 매 프로젝트 신규 등록
  4. 자재 발주 관리 · 프로젝트별 소요 · 조달 리드타임 반영
  5. 변경 대응 · 재계획 · 사양·수량·납기·라우터 변경 실시간
  6. WIP 상태 추적 · 현재 어느 공정·대기 물량 얼마
  7. 납기 관리 · 지연 위험 사전 감지 · 알림
  8. 정합성 검증 · 등록 오류·라우터 오류·자재 누락 자동 검증
  9. 이력 관리 · 누가 언제 무엇을 변경했는지 · 감사·분쟁 대응

담당자 1-2명이 · 수십 프로젝트 · 이 9가지를 동시에 · 실시간으로 다뤄야 하는 부담입니다. 엑셀 수기 관리가 · 20건 이상에서 붕괴되는 이유 가 여기 있습니다.

VanillaSchedule 지원 · 위 9가지 항목 · 모두 표준 기능으로 지원:

  • 작업지시 3가지 유형 · 스케줄링 기반 · 일반 신규 · 다공장 통합 · 상황별 선택
  • AI 매니저 · "이 프로젝트 · 납기 8월 15일로 바꿔줘" · 자연어 명령 · 실시간 변경
  • 실시간 재스케줄링 · 변경 즉시 반영 · 5-KPI 시나리오 비교 · 최적안 즉시 판별
  • 11 카테고리 자동 검증 · 스케줄링 진입 전 · 오류 감지 · 해결 방법 안내
  • 감사 로그 12개월 · 모든 등록·변경 이력 · 분쟁·감사 대응 즉시

정리 · 개별 수주·단품 생산의 스케줄링 요구

금형업 개별 수주·단품 생산 스케줄링은 · 다음 3가지를 동시에 요구합니다:

  1. 개별 프로젝트 단위 관리 · 각 금형이 독립 프로젝트 · 표준화 어려움
  2. 유연한 변경 대응 · 사양·라우터·자재·납기 변경 · 실시간 처리
  3. 자동 정합성 검증 · 반복 등록·변경으로 인한 오류 · 시스템이 자동 감지

대량생산용 ERP·APS 는 이 3가지 모두에서 · 개별 수주 금형업에 맞지 않으며 · 엑셀 수기 관리는 · 규모가 커질수록 · 오류·붕괴 위험이 급증합니다. 금형업 특화 스케줄러 는 · 이 3가지를 · 담당자 1-2명이 · 부담 없이 다룰 수 있도록 지원해야 합니다.

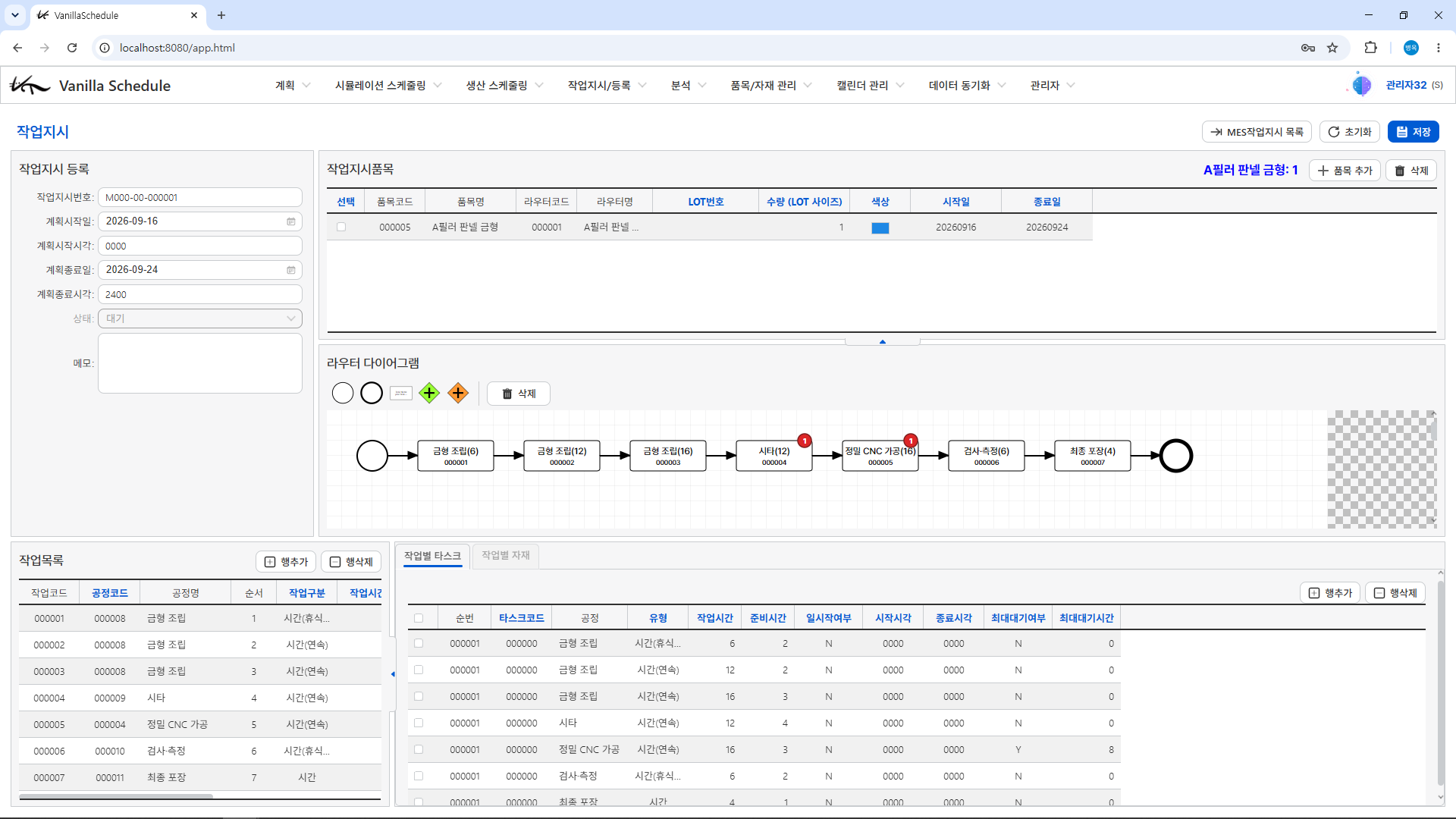

작업지시에서 라우터를 바로 수정가능(드래그 & 드롭 으로 작성)



참고) 금형업에서 · 시뮬레이션은 언제 참고?

시뮬을 완전 안 쓰는 게 아니라 · 참고용 · what-if 도구 로만 활용:

참고 활용 사례 3가지

1. 견적 답변용

고객 · "이 금형 · 언제까지 가능?"
   ↓
스케줄러 · 시뮬로 · 현 스케줄에 가상 추가 → 완료일 확인
   ↓
"9월 15일 가능합니다" 답변
   ↓
계약 확정 시 · 실 생산스케줄에 등록

2. 긴급 오더 수용 검토

고객 · "긴급 · 3주 안 가능?"
   ↓
시뮬로 · 우선 배치 시나리오 · 기존 오더 밀리는 정도 확인
   ↓
"밀리는 오더 A·B 있음 · 수용 여부 결정"

3. 자원·인력 증설 검토

"CNC 1대 추가 · 리드타임 얼마나 줄어드나?"
   ↓
시뮬로 · Task 추가 반영 · 재스케줄링
   ↓
"평균 3일 단축 · 투자 회수 6개월"

즉 · 일상 운영은 · 생산스케줄링 직접 · 가정·미래 검토만 · 시뮬.
