생산계획 - 계획등록

앞서 분석자료를 설명드렸다면 실질적으로 생산계획을 등록하고 시작하게 됩니다. VanillaSchedule에서 계획등록은 회사에 따라 월별, 또는 주별로 구분하여 등록할 수 있습니다. 프로세스 흐름은 생산계획 - 시뮬레이션 - 스케줄링 - 현장배포 - 분석 형태로 흘러갑니다. 첫단추라고 보시면 됩니다. 기간만 겹치지 않도록 잘 등록해서 관리하시면 됩니다.

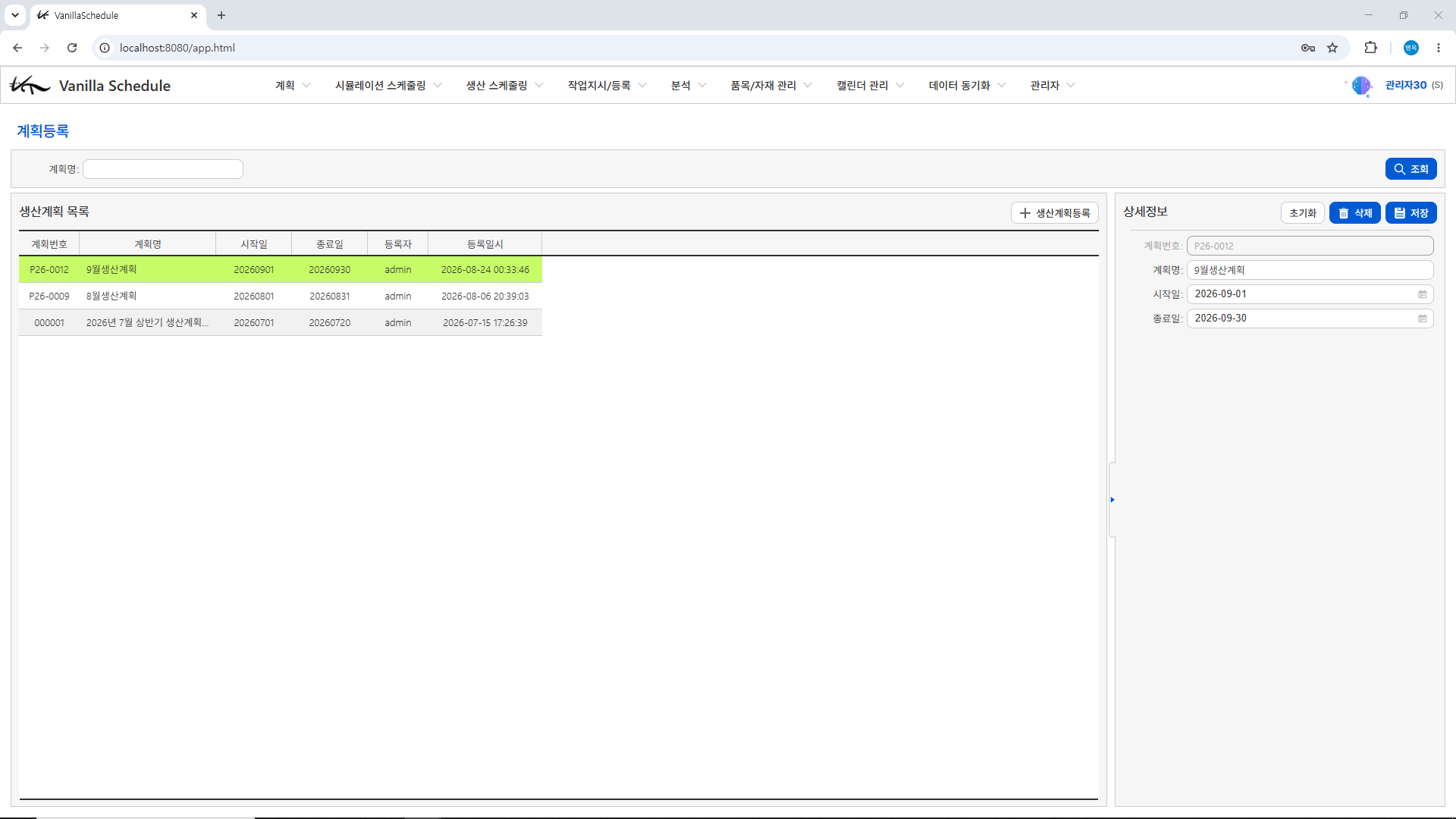

생산계획 2026.09.08

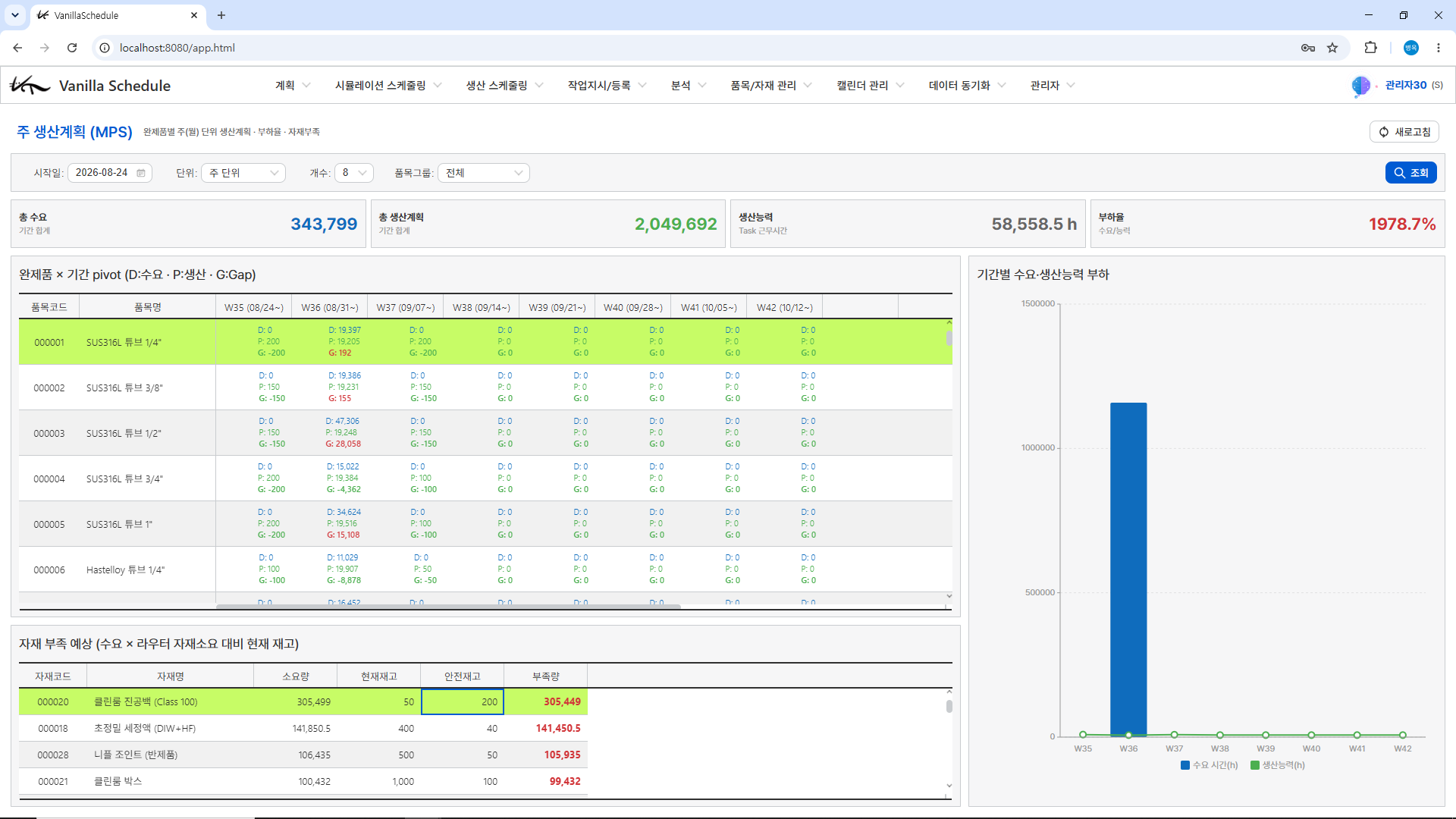

생산계획 - 주 생산계획 (MPS)

주 생산계획은 자재의소요계산량을 미리 알 수 있도록 부족량을 계산해 줍니다. 하지만 VanillaSchedule의 경우 생산스케줄링에서 보다 더 정확히 모자란 자재를 예측해 주고 입출고를 비교하여 시점까지 정확히 계산해 주므로 실재 생산스케줄링 담당자와, 자재 담당자는 생산스케줄링 화면이나 자재스케줄링 화면을 참고하시는게 좋습니다. 다만 MPS는 일반적인 상용 APS에서 제공하는 화면으로 전체적인 소요량을 알 수있도록 제공하는데 목적이 있습니다.

생산계획 2026.09.08

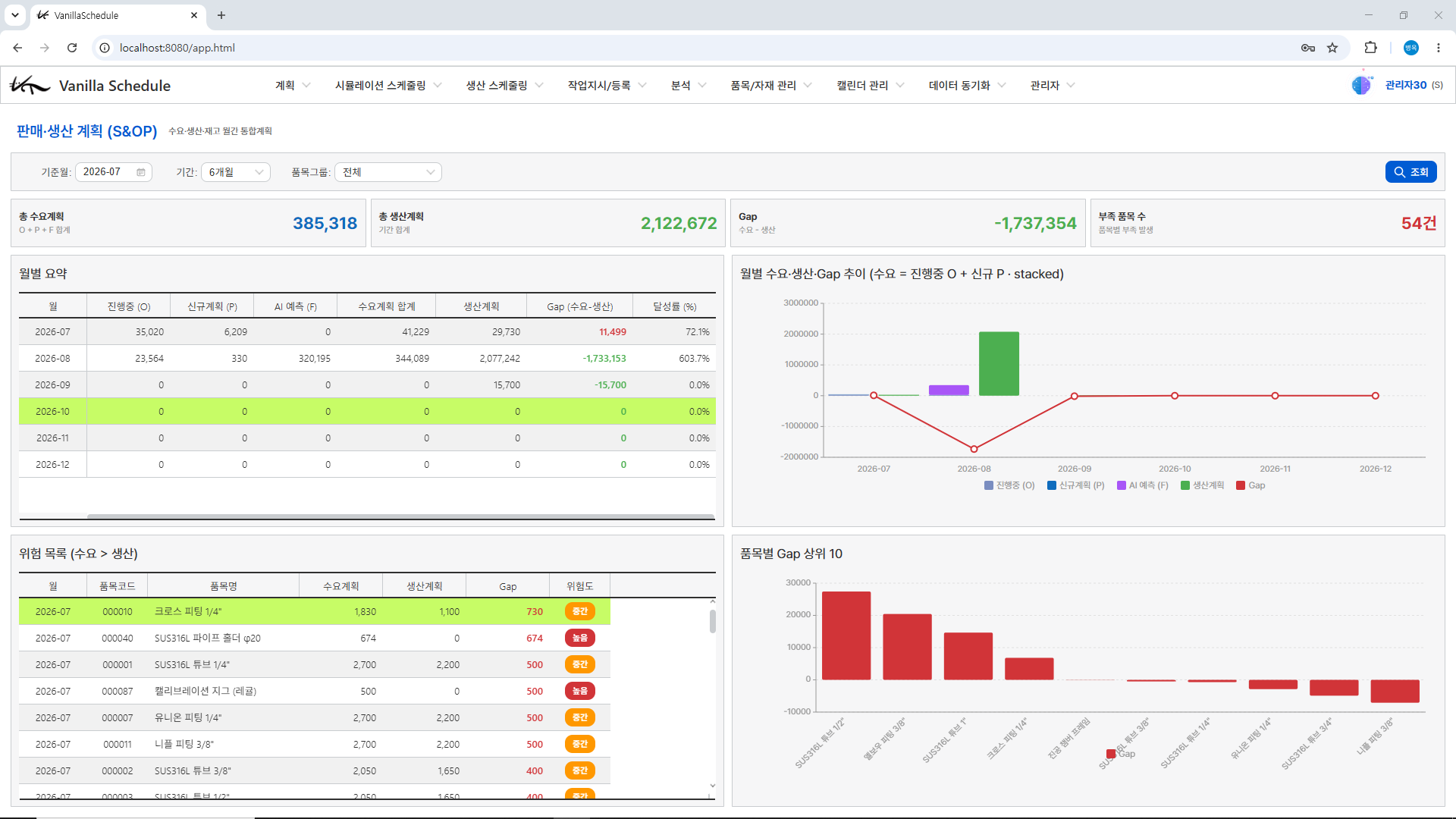

판매.생산계획

판매.생산계획은 계획대비 실제 진행되고 있는 생산량이 어떻게 되는지를 알수있는 경영.지표 판단을 위한 화면입니다. 보통의 경우 몇개월간의 데이터를 기준으로 볼기 때문에 월 단위로만 제공하고 있습니다. 해당기간동안의 품목계획과 실제 생산된 양을 비교하여 갭을 구합니다. 주단위로 생산계획을 작성한다 하더라도 판매.생산계획은 납기예정일 기준으로 데이터를 월단위로 조회해 줍니다.

생산계획 2026.09.08

생산스케줄링 기능 - 장애조치

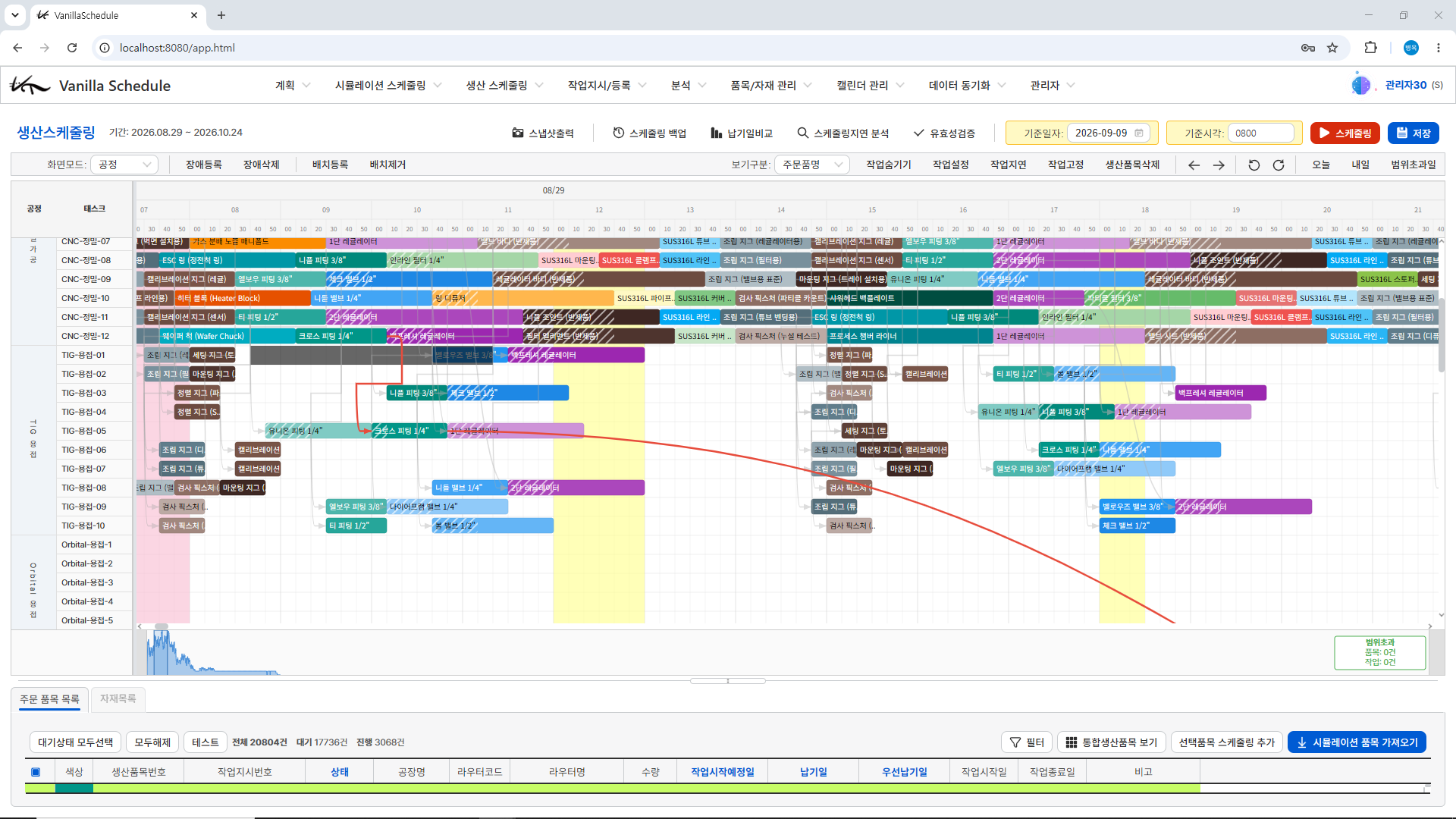

생산스케줄링중 장애가 발생할 경우 스케줄링을 긴급하게 수정해야 합니다. 이 경우 VanillaSchedule은 장애바를 제공하여 쉽게 스케줄링 할 수 있도록 기능을 제공합니다. 먼저 간트차트 바로 위에 장애등록 버튼이 있습니다. 장애등록을 드래그 하여 간트차트에 끌어다 놓습니다. 크기를 마우스로 조정합니다. 아래 TIG-용접-01의 검은색 바가 장애바입니다. 필요할 경우 작업을 조정하고 기준일자, 기준시각을 현재나 2시간 후 등으로 입력하고 스케줄링 버튼을 클릭하여 다시 스케줄링을 진행합니다. 스케줄링은 장애바로 인해 이미 배치된 작업들이 재배치되어 실제 기준에 맞게 배치할 수 있습니다. 수정된 스케줄링은 현장배포를 다시하거나 작업상태 관리 화면에 반영되므로 현장에 공지하면 됩니다.

생산스케줄링 2026.09.08

생산스케줄링 기능 - 근무시간 변경

VanillaSchedule은 기초데이터로 근무시간과 휴식시간을 관리합니다. 하지만 매번 스케줄링 중 연장근무가 필요하다가 판단될 경우 스케줄링을 벗어나 기초데이터를 수정하기에는 번거러움이 있습니다. VanillaSchedule은 생산스케줄링 중 화면모드를 근무시간으로 바꾸고 근무시간을 바꿀 수 있습니다. 위 그림 처럼 왼쪽 상단의 화면모드를 근무시간으로 바꾸면 오른쪽 상단의 버튼들이 근무시간을 위한 버튼들로 바뀌게 됩니다. 이중 공정별근무 버튼을 드래그 하여 간트차트에 올려놓으면 해당 공정의 근무시간이 설정됩니다. 마우스로 이동하거나 모서리를 드래그 하여 폭을 조절 할 수 있습니다. 그 위에 타스크별근무를 가져다 놓으면 해당 타스크의 근무시간이 설정됩니다. 우선순위는 타스크 > 공정 > 전체 순으..

생산스케줄링 2026.09.08

기초 데이터 - 근무일, 근무시간 관리

근무일, 근무시간을 관리하기 위해 VanillaSchedule은 일반적인 근무일과 근무시간, 특정일의 경우 전체, 공정, 타스크별 근무일과 근무시간을 관리할 수 있습니다. 먼저 일반적인 근무일과 근무시간을 관리하기 위해 캘린더 관리 메뉴를 제공합니다. 캘린더 관리는 일자별로 근무시작시각~근무종료시각을 입력하며 입력단위는 VanillaSchedule과 고객과의 계약에 의해 정해진 시간 또는 분 단위로 입력할 수 있습니다. 만약 시간단위가 1시간이라면 1시간단위로 0.5시간이라면 모든걸 0.5 시간단위로 관리됩니다. 만약 시간단위를 10분으로 한다면 분단위로 10씩 체크하여 입력할 수 있으며 70분 230분 과 같이 입력할 수 있습니다. 위는 08시~24시까지를 근무시간으로 입력했고 점심시간과 저녁시간을..

기초데이터 2026.09.07

기초데이터 - 셋업관리

셋업은 특정 설비의 경우 사전에 준비하기위한 시간이 필요합니다. VanillaSchedule은 셋업설정을 위해 셋업타임그룹관리를 먼저 합니다. 셋업타임그룹은 공정 - 타스크별로 관리합니다. 위 화면은 공정별 Task범위를 주고 해당 타스크에 셋업타임 그룹을 만들고 거기에 품목을 설정해 줍니다. 조금 복잡해 보일 수 있지만 만약 새로운 품목이 추가될 경우 간단히 자신이 포함된 셋업타임그룹에 추가함으로서 등록을 쉽게 진행할 수 있습니다. 이렇게 작성된 셋업타임 그룹은 그룹대 그룹별로 셋업타임을 설정할 수 있도록 매트릭스를 제공합니다. 셋업타임 매트릭스에서는 유형과 시간이 존재합니다. 유형은 셋업타임이 작업과 붙어서 연속으로 해야 하는 경우 전일자에 작업해야 하는경우, 전일~익일아침까지 연속으로 설정할 ..

기초데이터 2026.09.07

기초데이터 - 라우터 작업별 자원관리

라우터 작업별 다자원을 관리하기 위한 기능도 필요합니다. 아래 그림처럼 라우터 작업별 자재관리와 비슷한 구조로 제공됩니다. 여기에 자원코드를 선택하고 필요수량을 입력함으로서 다자원 제어가 가능합니다. 이를테면 이미 등록된 자원코드가 있다면 (품목/자재관리->다자원관리 화면에서 관리) 이 자원중 CNC정밀가공이 2개가 제공이 된다고 하겠습니다. 그럼 이 공정에서 해당 생산품목은 최대 2개까지 배치할 수 있습니다. 3개는 불가합니다. 그런데 여기에 필요수량이 1일 경우 2개지만 어떤 품목은 2개를 필요로 할 수 있습니다. 그럼 하나만 가능해집니다. 앞서 다자원관리를 참조하여 읽어보시기 바랍니다.

기초데이터 2026.09.07
